盈江县发展和改革局

新莲光伏发电项目推进情况

浏览量:1052    作者: 日期:2025/6/30

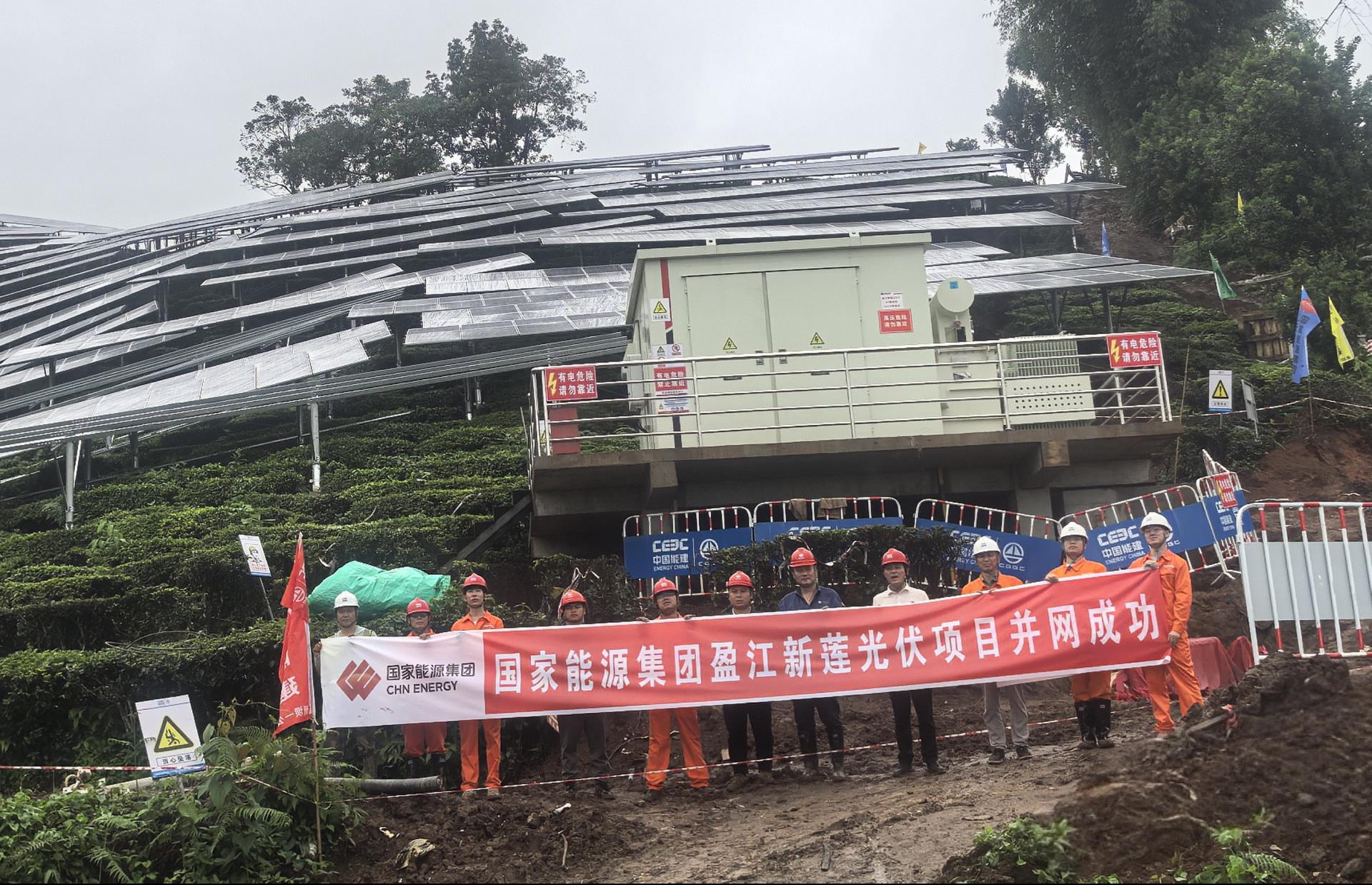

新莲光伏发电项目属于云南省2024年第一批新能源项目之一,装机5万千瓦,占地面积805亩,项目总投资2.2亿元。项目于2025年2月底开工建设,于6月26日实现首投,首投装机1600千瓦。计划2025年9月全容量投产。

施工情况:

(一)平子寨光伏区。钻孔工作已全部完成;桩基累计浇筑4453根/4766根,完成率92%;支架安装完成180组/1180组,完成率15.3%;光伏板安装完成150组/1180组,完成率12.7%;逆变器安装完成5个/50个,完成率10%;箱变基础浇筑完成4座/5座,完成率80%,箱变吊装就位1台/5台,完成率20%。

(二)胜隆村光伏区。开展钻孔放线,累计钻孔450根/12022根,完成率4%。
